Planung
& Realisierung des Umbaus
|
|||
|
|||
2. Hallenrenovierungsprojekt von Juni 2012 bis Februar 2013
|
|||
1. Hallen - Sanierung | |||
Ing. Helmut VAVRA | |||
Unter
starkem Zeitdruck wurde im Zeitraum vom Ende Juni 1999 bis Ende September
1999 die alte Union Halle saniert.
Bereits im
Herbst 1998 ist in den entsprechenden Gremien der Beschluss für die
Sanierung gefallen und es mussten für die Förderungsanträge
bei Land, Gemeinde und der LandesUnion die entsprechenden Umbau
Kosten eingereicht werden. |
|||
Planung | |||
Nachdem
diese Phase ohne große Probleme bewältigt worden war, ging man
in die Projektdetailplanung. Dabei wurde auf die Optimierung der Räumlichkeiten
und der zu verwendenden Materialien (insbesondere Wand- und Bodenbelag in
der Halle) sowie auf die Minimierung der Kosten das Hauptaugenmerk gelegt. |
|||
Baueinreichung | |||
Anfang
Mai 1999 wurde nach den verschiedensten Gesprächen mit der Bauabteilung
der Stadtgemeinde Deutsch Wagram die Baueinreichung durchgeführt,
wobei hier noch anzuführen wäre, das der Bereich der Besuchergalerie
die größten Probleme darstellte. Nachdem der statische Nachweis
und die notwendigen Maßnahmen zur Festigkeit dieser Galerie vorlagen,
konnte eine Baubewilligung erreicht werden. |
|||
Ausschreibungs- und Vergabezeitraum | |||
Im
Zeitraum von 6 Wochen (April bis Mai 1999) wurden dann die entsprechenden
Leistungsbeschreibungen, Ausschreibungen und Anbote für die verschiedensten
Leistungen durchgeführt, wie z.B.:
Baumeister, Dachdecker und Spengler, Fenster und Türen, Schlosser, Schlüsselsystem, Fliesen- und Bodenleger, Maler und Anstreicher, Elektro Installationen, Heizungs- und Wasserinstallationen, Sportgeräte und Garderoben Einrichtung, Spielstands- und Spielzeitanzeigetafel, Hallen Boden- und Wandbeläge, Kantineneinrichtung,etc. Anschließend führten der Baubeauftragten der Union Deutsch-Wagram, Hr. Mag. H. Quirgst und der Bauleiter, Ing. H. Vavra, harte Vergabeverhandlungen mit den diversen anbietenden Firmen. Letztendlich waren dann jedoch sowohl die Bauherrenschaft wie auch die auftragnehmenden Firmen mit den Verhandlungsergebnissen zufrieden. Soweit es nur möglich war, wurden Firmen aus der Stadtgemeinde oder der unmittelbaren Umgebung beauftragt. |
|||
Baueinstellung | |||
Diese wurde dann mit 27. Juli 1999 von der Stadtgemeinde ausgestellt und erst ab diesem Zeitpunkt konnte mit der Sanierung der Halle richtig begonnen werden. | |||

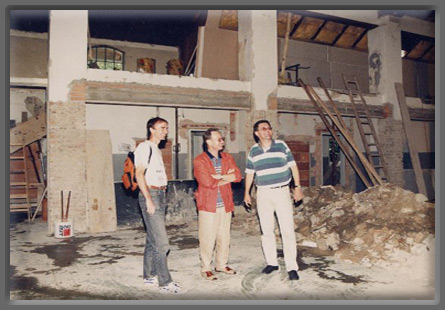

Bauablauf | |||
Nun
aber wurde von allen am Bau beteiligten Firmen erst so richtig losgelegt,
im Anfangsstadium von der Baufirma Weidl und anschließend von den
Installationsfirmen Dietrich und Trenz , sowie von den Ausbaufirmen Muhr
& Rigler, Schwarz - Vogl, Schmid, Seidl, Prix Rak, Svoboda, Küche
& CO und last but not least STAKO / Schweiger und SportService.
Alle vorgegebenen Termine, welche aufgrund der kurzen Bauzeit sehr eng waren, konnten unter sehr großem Einsatz aller Beteiligten fast punktgenau eingehalten werden. Der Hallenbetrieb mit Trainigseinheiten der verschiedenen Sportgruppen beginnt, nach der durch Union Mitglieder in Eigenregie durchgeführten Reinigung der Halle, ab 11. Oktober 1999. Die feierliche und offizielle Eröffnung der nunmehr sanierten Halle erfolgt unter Teilnahme von verschiedensten Ehrengästen am 24. Oktober 1999. Abschließend
möchte ich mich noch bei allen an der Realisierung dieser Sanierung
Beteiligten recht herzlich für deren Einsatz bedanken. |
|||
